Създаване на проект и планиране
За да избегнете възможно най-много изненади по време на обновяване, е необходимо планиране. Това е важен етап и защо е необходим става ясно, когато едното действие е невъзможно без другото. Ето защо ние обмисляме всичко до най-малкия детайл. От решението какво да запазите и какво да промените до избора на размера на ваната.
Направете план за баня, който трябва да бъде подкрепен с измервания. Това може да се направи на лист хартия. Измерете стаята от ъгъл до ъгъл. Запишете височината от пода до тавана. На чертежа маркирайте комуникациите, които не могат да бъдат преместени (тръби за топла и студена вода, канализация), отоплителното устройство, местоположението на вратата, прозореца (ако има такъв) и т.н.
След това, според плана, проектирайте бъдещата баня. Начертайте върху плана къде ще разполагате тоалетната, мивката, ваната и мебелите. Къде ще бъдат разположени инсталациите (вода, ток, канализация)?
Проектът е необходим не само за да си представим как ще изглежда банята след ремонта. Необходимо е да се изчисли количеството материал, необходимо за ремонт. Освен това ви помага да избегнете грешки с размерите при избора на мебели и водопровод. С подготвен проект, като се знае точното разстояние от стена до стена, като се вземе предвид слой мазилка, лепило за плочки и плочки. Със сигурност ще закупите душ кабина или вана с подходящ размер.
На етапа на проектиране решавате какъв интериорен стил да изберете, каква цветова гама ще бъде вашата баня, размера на плочките и тяхното количество. Местоположение на контакти, ключове, лампи, осветление.
След изготвянето на проекта е необходимо да се състави оценка. Оценката изчислява всички разходи за ремонт: материали, оборудване, мебели, компоненти и др. Позволява ви да оцените предстоящите разходи за ремонт и да не купувате ненужни неща. Изберете материали за ремонт, които са устойчиви на температурни промени и висока влажност.
Демонтажни работи

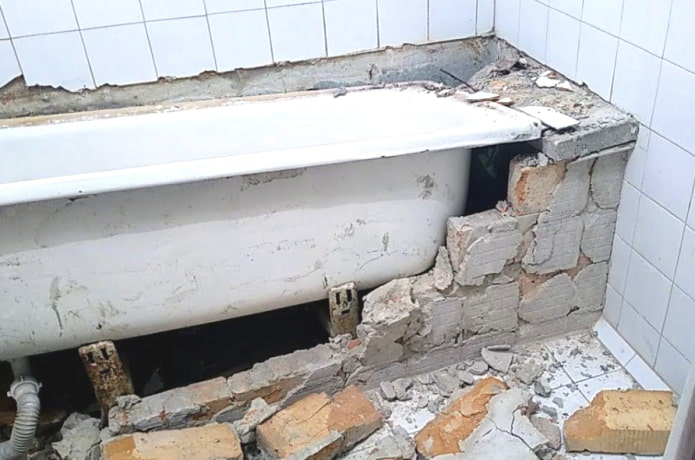

Самият ремонт на банята започва с активни действия – с демонтаж на старо оборудване и довършителни материали.
Работата не е трудна, но прашна. Използвайте лични предпазни средства: ръкавици, респиратор, предпазни очила.
- Затворете крановете за топла и студена вода. Изключете всички водопроводни инсталации от канализацията и водоснабдяването. Освободете стаята от всички ненужни предмети: мебели, огледала, аксесоари, стенни шкафове и т.н. Покрийте водомерите и тръбите с филм.
- Започва етапът на демонтаж на водопровод, който не е подходящ за употреба. Старата вана и умивалник се изнасят от стаята. По време на ремонта можете да оставите старата тоалетна, като я изключите от резервоара за промиване. По време на прашна работа го покрийте с филм.
- Започнете да демонтирате стара мазилка или плочки. Тук може да намерите полезни следните инструменти: чук, длето, чук, перфоратор. Стените трябва да бъдат почистени до основния твърд слой, за да се осигури качествен ремонт. Не забравяйте, че в стените може да има електрически проводници и тръби, така че гарантирайте безопасността на тези действия. Започнете да работите отгоре надолу. Първо тавана, след това стените и пода.
- Все още не докосвайте рамката на старата врата с вратата. Трябва да се отстрани след грубо завършване на стените с мазилка.
- Почистете стаята от всички строителни отпадъци. Сега банята е готова за по-нататъшен ремонт.
Ремоделиране

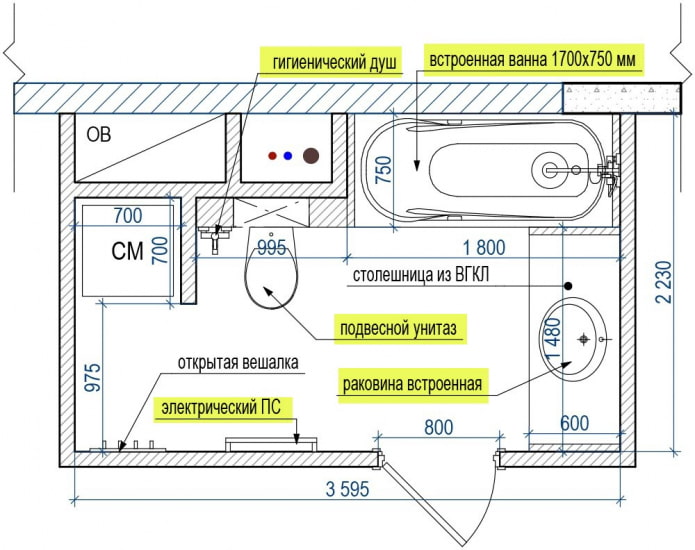

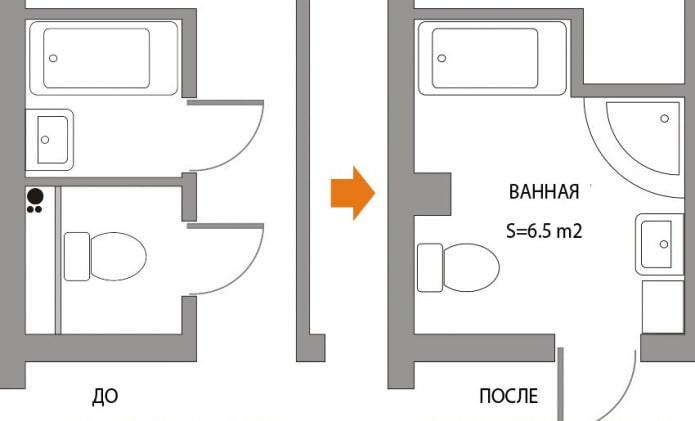

Малката баня е обичайна проблем. Ето защо хората често искат да увеличат площта му. Има законови възможности за преустройство. Просто трябва да разберете какви действия са разрешени и какви са забранени.
Трябва да координирате работата и да поръчате проект за реконструкция предварително, преди да започне работата. За да избегнете това със задна дата. В противен случай могат да възникнат трудности при по-късна продажба на такъв апартамент.
Строго е забранено разширяването на банята за сметка на хола или кухнята. Няма да е възможно да се споразумее за такова преустройство (изключения за апартаменти на първия етаж и апартаменти, под които са разположени нежилищни помещения).
Разрешено е да се разшири банята за сметка на нежилищни помещения, например коридор или склад.
При комбиниране на баня с тоалетна е разрешено да се демонтира преградата между тях. Този вид промяна не се счита за преустройство. Такава работа може да бъде договорена след завършване, като се направят промени в техническия паспорт на апартамента.
Груба работа
Когато банята е почистена от отломки, ремонтът трябва да продължи в определената последователност.
Основните ремонти обикновено включват подмяна на електрическото окабеляване. Следователно, според проекта, трябваше предварително да предвидите местоположението на контакти, лампи и ключове. Маркирайте местата на старото окабеляване по стените и го изключете от захранването.
Начертайте нови кабелни линии, както и местата на контактите и ключовете. Линиите трябва да са строго хоризонтални или вертикални. Не забравяйте, че е забранено да правите жлебове в носещи стени и подови плочи.

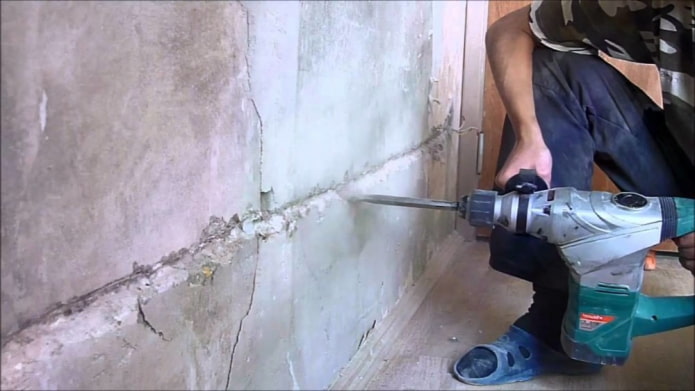

Чукова бормашина или мелница ще ви помогне бързо да направите жлебове. Те могат да се справят с всякакви стени (тухла, бетон). Стандартната дълбочина на канала е 25 mm, а ширината е 25 mm. Има специални приставки за перфоратор за пробиване на отвори за контакти и ключове.

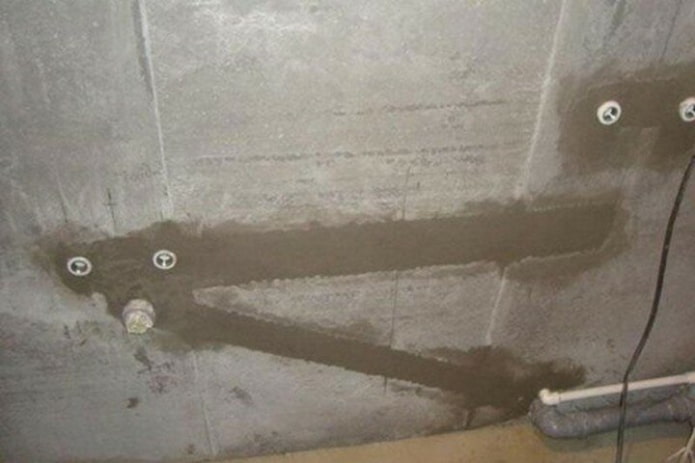

В старите къщи, освен подмяната на електрическата инсталация, трябва да смените водопроводните тръби. Вместо стоманени, правят полипропиленови. Свойствата на тези тръби позволяват да бъдат вградени в стена. Маркирайте къде ще минават водопроводните тръби. Използвайте същите инструменти, за да направите жлебове за тях.
Кранове, измервателни уреди и филтри не могат да бъдат скрити в стената. Те трябва да са достъпни. Но за да бъдат по-малко забележими, те могат да бъдат скрити зад камуфлажна кутия с врата за достъп. Всичко се изработва по индивидуални размери.
След приключване на щайговането почистете помещението от отпадъци.

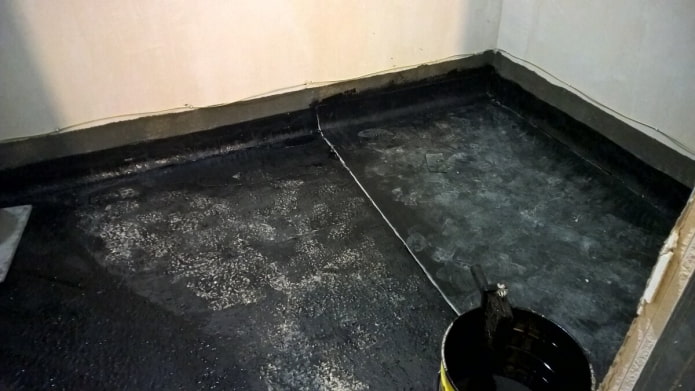

Банята е помещение с висока влажност. Случват се извънредни ситуации, така че е необходимо да се защити междинният таван от влага и течове. Правилната хидроизолация служи като надеждна бариера за водата. Предотвратява появата на мухъл и плесен. Според технологията можете да използвате ролка (покривен филц или полиетиленово фолио) или покритие като хидроизолация.
Хидроизолацията е положена върху подовата настилка под завършващата замазка. Ето защо, преди да инсталирате хидроизолация, тя трябва да бъде подготвена. Подът трябва да е равен, чист и сух. Обработете го с грунд, за да подобрите адхезията.
Какъвто и материал да изберете за хидроизолация, запомнете:
- Той трябва да покрива не само пода, но и да стига до стените с поне 15 см.
- Хидроизолационният слой трябва да бъде непрекъснат, без пукнатини и празнини.
- Ако разликите в пода са повече от 2 см, първо изравнете пода, като излеете груба циментова замазка.
Върху хидроизолацията се прави изравнителна замазка, която се състои от цимент и пясък. Ако желаете, можете да изолирате пода с penoplex или да инсталирате подово отопление за хидроизолация. И след това го напълнете със замазка. Дайте му 2-3 дни, за да придобие сила и продължете работата по-нататък.
Инсталиране на комуникации
Разстелете филм върху изсъхналата замазка и продължете към следващия етап на ремонта. Време е да преминете към инсталирането на комуникации: водопроводни тръби и кабели. Тези работи могат да се извършват във всякакъв ред.
Кабелът се полага вътре в жлебовете и след завършване на полагането се „опръстенява“ със специално устройство. Кабелът може да бъде положен в специален гофриран тръбопровод. След това жлебовете се запечатват с циментова замазка или гипсова мазилка.
Същата процедура се използва за монтиране на тръби в жлебовете. След полагането на тръбите системата трябва да се тества, за да се гарантира, че няма течове. След това местата за полагане на тръбите се запечатват с циментов разтвор.
Преди да преминете към изравняване на стените, трябва да се погрижите за тавана. По-нататъшните действия ще зависят от вида на довършителните работи: окачен гипсокартон, опънати, боядисани или PVC панели. Въз основа на това ние или правим рамка, закрепваме листове от гипсокартон, или шпакловаме и изравняваме за боядисване. Опънат таван може да се монтира след като стените са облицовани с плочки.
След приключване на работата с таваните, идва ред и на стените. Те трябва да бъдат подравнени. Ако стените на банята са много криви, първо се изравняват с мазилка на циментова основа. След това шпакловат и довеждат стените до съвършенство. Всяко покритие ще пасне добре на гладки стени, било то плочки или пластмасови панели.
Завършване на пода, стените и тавана
Всички повърхности са подготвени. Идва ред на довършителните работи. Боядисайте тавана на банята с подходяща боя или монтирайте PVC плоскости върху рамка. Действията зависят от вида на тавана. Монтажът на окачения таван ще трябва да се отложи и да се извърши след окончателното завършване на стените.

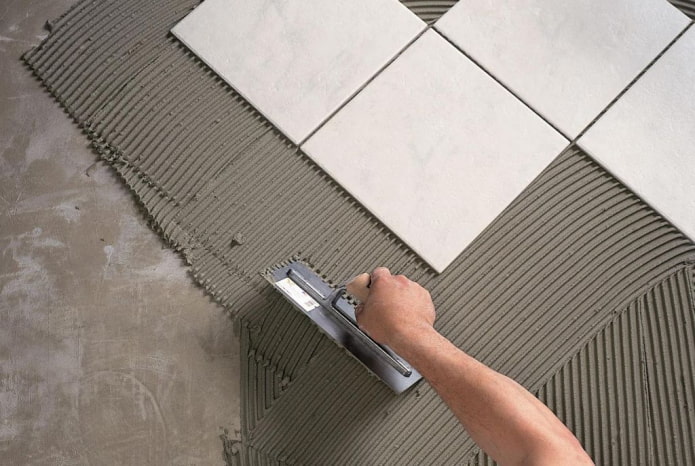

Първо се полагат плочките на пода. Ако изобщо нямате опит в полагането на плочки, може да помислите да наемете професионалист. След като лепилото за плочки изсъхне, фугите на пода трябва да се запълнят с водоотблъскваща фугираща смес. Ако параванът на банята ще бъде облицован с плочки, тогава не е необходимо да се поставят плочки под ваната.
Когато работата по полагане на подови плочки приключи. Необходимо е да внесете ваната и да я монтирате на крака според нивото. Фугите между стената и ваната са уплътнени с влагоустойчив силиконов уплътнител. Свържете ваната към канализационните тръби. За да продължите работата, за да защитите декоративния слой на плочките, покрийте пода по целия периметър с листове картон. На този етап се монтира параван под ваната от гипсови блокове.

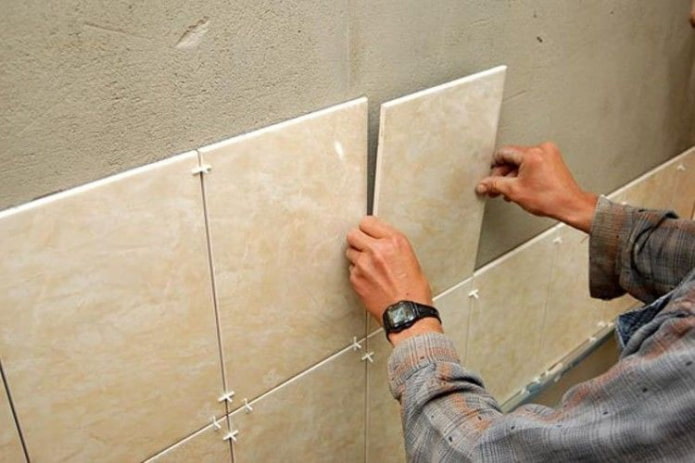

Полагането на плочки по стените започва от ръба на ваната нагоре. Долните редове се монтират последни. Облицоват паравана под ваната. След работа плочките се почистват от остатъците от лепило и разтворът се оставя да изсъхне напълно.
След завършване на облицовката работа, всички шевове се търкат с водоотблъскваща фугираща смес, незабавно премахване на излишъка. Поставени са нови врати и е монтиран окачен таван. В този момент се монтират осветителни тела, контакти и сушилня за хавлии.
Поставяне на ВиК инсталация
Последният етап от ремонта е монтиране на ВиК инсталация.

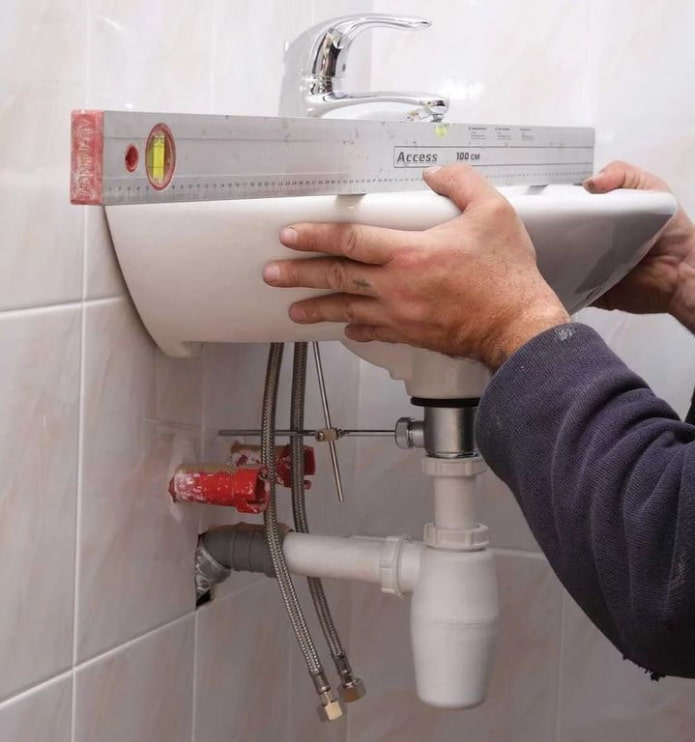

Тоалетната се монтира на мястото й и се монтира казанчето. Тоалетната е свързана към изхода на канализацията с помощта на гофрирана тръба. Резервоарът е свързан към водопровода с гъвкав маркуч.
Мивката е монтирана. Последователността на тези работи е индивидуална и зависи от начина на закрепване на мивката. След това свържете отводнителната тръба на сифона на мивката към канализацията.
На мивката и ваната се монтират кранове. Във вентилационния канал е монтиран вентилатор с възвратен клапан. Ако пералнята ще бъде в банята, поставете я на място и я свържете към канализацията и водопровода.
Остава само да окачите шкафовете, огледалата и другите аксесоари. Ремонтът на банята „направи си сам“ е готов.
Приблизително това е пътят, който ще трябва да извървят тези, които искат сами да направят ремонт на банята. Следвайки описаната последователност, ще избегнете непоправими грешки при ремонта.
Сега чета:
- Демонтаж на бетонна замазка || Цената за демонтаж на пода в Бургас
- Изработка на веранда за дървена къща: 40 снимки, съвети и видео инструкции.
- ключови правила за засаждане и грижа за хортензия за нейния буйни цъфтеж
- Разгледайте историята и моделите на Nissan Note на пазара на употребявани автомобили
- Хидроизолация на сутерен Бургас :: Достъпни цени
